Les points qui font vraiment la différence avant de lancer le chantier
- Pour un receveur classique ou extra-plat, je recommande en général de poser le receveur avant le carrelage mural.
- Le carrelage vient ensuite se raccorder proprement au bac avec un joint souple périphérique.
- Sur un receveur prêt à carreler ou une douche de plain-pied, l’ordre dépend du système et de la notice fabricant.

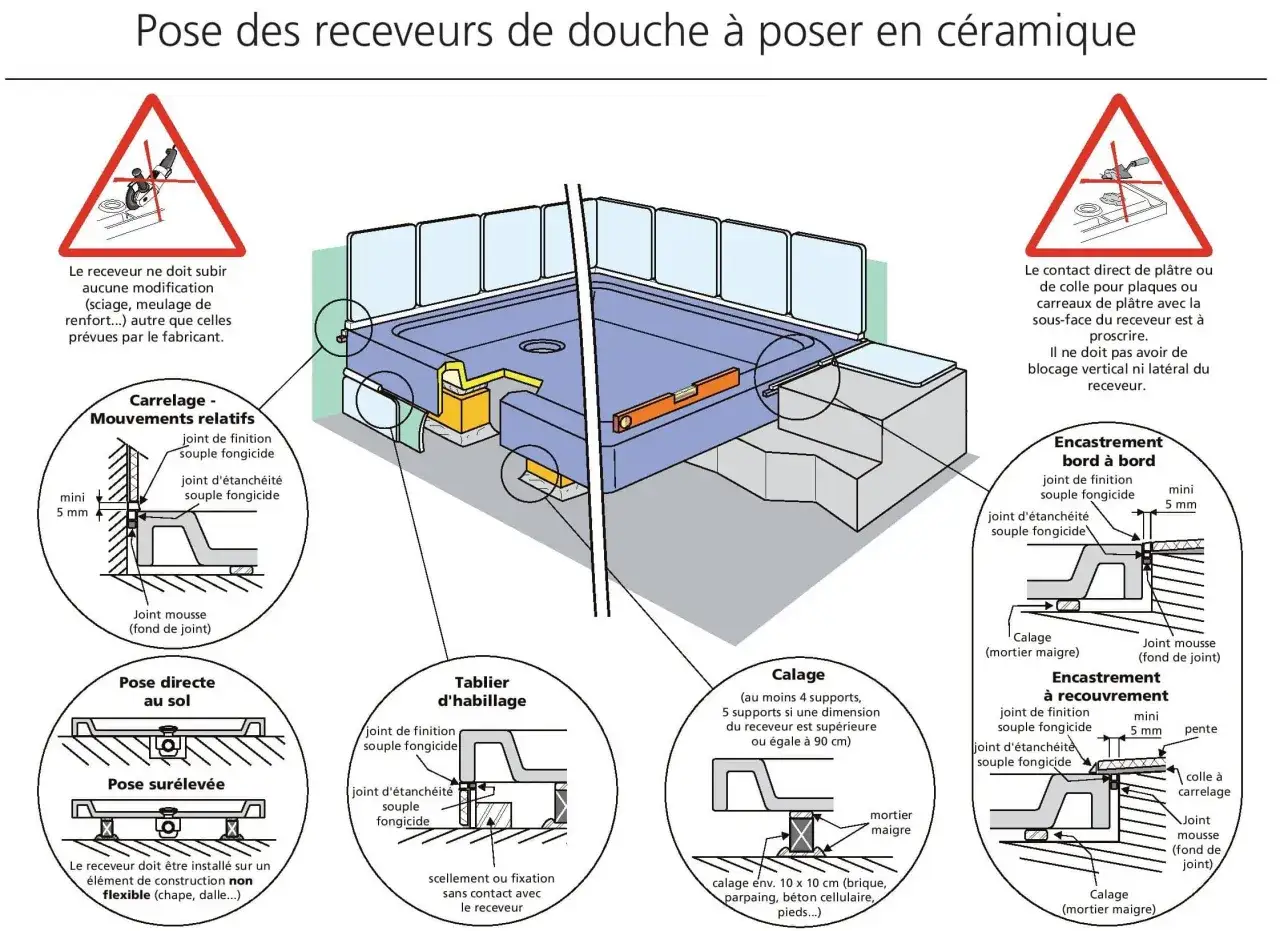

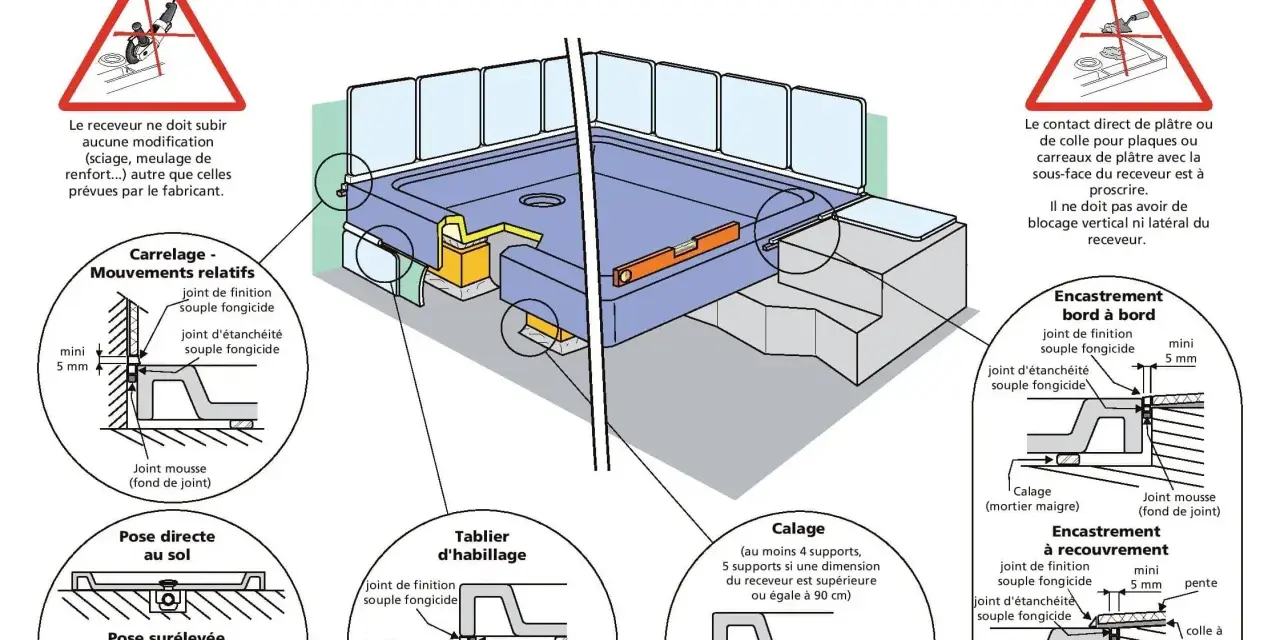

- L’étanchéité ne repose pas sur le silicone seul : support, bandes, angles et remontées sur le mur comptent autant.
- Une évacuation bien dimensionnée et une pente correcte évitent les mauvaises surprises au moment de l’usage.

La réponse dépend d’abord du type de receveur
| Type de receveur | Ordre conseillé | Ce que cela change concrètement |
|---|---|---|
| Receveur à poser ou extra-plat | Receveur d’abord, carrelage mural ensuite | On ajuste les coupes au plus juste et on termine avec un joint souple propre au pied du mur. |
| Receveur encastré ou de plain-pied | Support, évacuation et étanchéité d’abord, finitions ensuite | Le raccord sol-mur doit être pensé comme un ensemble, pas comme une simple bordure. |
| Receveur prêt à carreler | Pose du support et de l’étanchéité avant les revêtements finaux | Le système impose souvent un enchaînement précis, surtout autour de la bonde et des bandes périphériques. |
| Rénovation partielle avec murs déjà carrelés | On s’adapte à l’existant | On ne raisonne plus en chantier neuf : la jonction avec le carrelage en place devient prioritaire. |
Pourquoi je pose souvent le receveur avant le carrelage mural
La jonction devient plus nette
Quand le receveur est déjà en place, je peux descendre le carrelage au bon niveau et prévoir une finition régulière tout autour du bac. La coupe est plus propre, surtout si le mur n’est pas parfaitement d’équerre. On gagne aussi en lisibilité visuelle : le receveur fixe la ligne de départ, et la faïence vient s’aligner dessus au lieu de la deviner.
Les ajustements sont plus simples
Le positionnement du bac influence les réservations, la hauteur de départ du premier rang et l’emplacement des accessoires. Si je commence par les murs sans avoir verrouillé le receveur, je prends le risque d’un décalage de quelques millimètres qui se voit immédiatement dans une douche. Sur un chantier de salle de bain, quelques millimètres suffisent à compliquer la pose d’une paroi, d’un profilé ou d’un joint.
L’étanchéité est plus facile à sécuriser
Je préfère toujours traiter la zone receveur-mur comme une vraie zone sensible. Le silicone fait la finition, mais il ne remplace pas une étanchéité sous carrelage correctement prévue sur le support. En rénovation, je veille aussi à faire remonter les produits d’étanchéité sur le mur sur environ 10 à 15 cm quand le système le demande, parce que c’est souvent là que l’eau cherche à passer.
Autrement dit, poser le receveur en premier ne sert pas seulement à “gagner du temps” : cela rend la douche plus cohérente sur le plan technique. Et dès qu’on sort du receveur standard, l’ordre peut devenir plus subtil.
Quand l’ordre change vraiment
Avec un receveur prêt à carreler
Là, je ne m’en tiens pas à une règle générale. Le support, la bonde, les bandes d’étanchéité et le revêtement final doivent fonctionner ensemble. On pose d’abord la structure et l’étanchéité, puis on carrele selon les indications du fabricant. C’est un point important, parce qu’un receveur prêt à carreler n’accepte pas les mêmes tolérances qu’un simple bac à poser.
Avec une douche de plain-pied
La douche de plain-pied demande une coordination encore plus fine entre le sol, la pente et l’évacuation. L’ordre des opérations dépend de l’implantation de la bonde, de la hauteur disponible et du type de support. Si l’évacuation est murale, par exemple, la pente minimale et l’alignement doivent être validés très tôt, sinon tout le reste se décale.En rénovation partielle
Quand les murs sont déjà carrelés, la théorie s’efface devant le réel. Je conserve ce qui est sain, je reprends la jonction avec le nouveau receveur et je soigne les raccords visibles. Dans ce cas, l’objectif n’est pas de refaire la séquence idéale de zéro, mais d’obtenir une continuité fiable avec l’existant.
Si le chantier est complexe, il ne faut pas sous-estimer la pose complète du receveur : on voit souvent une fourchette de 250 à 600 € hors fourniture pour la main-d’œuvre, et ce n’est pas seulement un coût, c’est aussi le prix de la sécurité sur l’évacuation et l’étanchéité. Une fois cette logique comprise, on peut dérouler la méthode sans se tromper d’étape.
Ma méthode pas à pas pour une douche fiable
- Je commence par vérifier le support, l’aplomb des murs et la planéité du sol.
- Je contrôle l’évacuation avant la pose, avec un diamètre adapté et une pente correcte. Sur certains réseaux, il faut compter au minimum 1 à 2 cm par mètre selon la configuration.
- Je présente le receveur à blanc pour valider son emplacement, la bonde et les coupes éventuelles.
- Je traite l’étanchéité des zones sensibles avant les finitions, en particulier les angles et les liaisons mur-sol.
- Je pose ensuite le receveur, je règle son niveau et je fixe la bonde.
- Je termine par le carrelage mural, puis par un joint souple périphérique propre et continu.
Cette séquence fonctionne bien parce qu’elle réduit les improvisations. Je sais où commence la douche, je sais comment l’eau circule, et je sais où la finition doit rester souple. C’est aussi ce qui facilite le calepinage des murs, donc les découpes et l’esthétique finale.
Les erreurs qui créent des infiltrations
| Erreur fréquente | Conséquence | Ce que je fais à la place |
|---|---|---|
| Poser le bac sans contrôler l’aplomb | L’eau stagne ou la paroi se règle mal | Je contrôle au niveau à bulle et j’ajuste les appuis avant toute finition. |
| Compter sur le silicone comme unique protection | L’humidité finit par passer derrière la faïence | Je combine étanchéité sous carrelage, bandes et joint de finition. |
| Oublier les angles et les remontées murales | Les zones les plus exposées restent fragiles | Je traite les points singuliers avec le même soin que le plan principal. |
| Ignorer la notice du receveur | Mauvaise compatibilité avec la bonde ou le support | Je vérifie la méthode fabricant avant d’acheter la colle ou les accessoires. |
| Carreler trop près du bord sans joint souple | Fissures au moindre mouvement du bâti | Je laisse une liaison souple pour absorber les dilatations. |
Je vois souvent la même erreur : vouloir finir trop vite. Dans une salle de bain, la précipitation coûte plus cher que l’attente de séchage ou la vérification d’un raccord. Une douche réussie se joue moins sur le geste spectaculaire que sur la discipline des détails.
Ce que je retiens pour une douche durable
Si je devais résumer la bonne logique en une phrase, je dirais ceci : pour un receveur standard, je pose d’abord le bac, puis le carrelage mural, puis les joints de finition. C’est le schéma le plus lisible, le plus simple à maîtriser et celui qui laisse le moins de place aux reprises.
Dès que le chantier implique un receveur prêt à carreler, une douche de plain-pied ou une rénovation partielle, je reviens à une règle plus fiable encore : suivre la compatibilité du système, pas une habitude générale. C’est ce réflexe qui fait la différence entre une douche qui a l’air terminée et une douche qui tient vraiment dans le temps.
Si tu veux un résultat propre et durable, je te conseille de traiter la pose du receveur comme le point d’ancrage du projet, pas comme une simple étape parmi d’autres.
