WC suspendu - pose, erreurs à éviter et budget

19 avril 2026

Comparaison de matériaux pour installer un WC suspendu : Placo Vert, Contreplaqué Marin, MDF Traité, Panneau Composite.

Table des matières

Installer un WC suspendu change la perception de la pièce, mais la réussite se joue dans des détails invisibles: support adapté, évacuation bien alignée, hauteur d’assise juste et habillage propre. Je vais aller droit au but avec la méthode de pose, les vérifications à faire avant de percer, les erreurs qui créent des reprises coûteuses et le budget réaliste pour une salle de bain en France.

Les points à vérifier avant de lancer les travaux

  • Le choix du bâti-support dépend d’abord de la solidité du mur et du type de cloison.
  • Je conseille de prévoir environ 60 cm libres devant la cuvette et une hauteur d’assise finie autour de 40 à 45 cm.
  • Un pack WC suspendu se trouve souvent entre 250 et 1 200 € selon la marque et les options.
  • La pose est nettement plus simple si l’évacuation et l’arrivée d’eau sont déjà au bon endroit.
  • Il ne faut jamais fermer le coffrage avant un test complet d’étanchéité et de chasse.

Choisir le bon bâti-support selon votre mur

Je ne choisis jamais un bâti uniquement sur son prix. Je commence par regarder la nature du mur, l’état du sol et la place disponible, parce que ce sont eux qui dictent la stabilité de l’ensemble. C’est le premier vrai filtre: un WC suspendu bien pensé tient dans le temps, un WC suspendu mal adapté finit souvent en reprise de cloison.

Configuration Ce que je recommande Atout principal Limite à connaître
Mur porteur sain Bâti mural ou hybride mur + sol Encombrement raisonnable et pose stable La fixation doit être irréprochable
Cloison légère ou mur douteux Bâti autoportant Les charges reposent d’abord au sol Le coffrage est souvent plus volumineux
Rénovation avec réseau à reprendre Solution hybride avec réglages larges Plus tolérant pour rattraper les écarts Demande plus de préparation et de contrôle

Dans beaucoup de salles de bains, je réserve aussi un volume total de 70 à 75 cm de profondeur avec le bâti, la cuvette et le coffrage, et je garde au moins 60 cm libres devant l’assise. Sur les côtés, viser environ 20 cm par côté évite cette sensation de toilettes trop serrées qui gâche le confort au quotidien. Une fois ce choix fait, il faut préparer la pièce avec des mesures précises, sinon le plus beau kit devient pénible à poser.

Préparer la pièce avant de sortir la perceuse

Avant même de tracer le moindre trou, je vérifie l’axe de la cuvette, la hauteur finale et la circulation dans la pièce. C’est là que l’on gagne ou perd du temps: un centimètre mal placé au départ se transforme vite en problème d’habillage, de plaque ou de porte qui frotte.

  • Tracer l’axe central de la future cuvette pour garder un alignement propre avec le mur et le carrelage.
  • Contrôler l’évacuation, car beaucoup de bâtis sont prévus pour des raccords autour de 90 ou 100 mm selon le kit.
  • Vérifier la hauteur d’assise visée, généralement entre 40 et 45 cm une fois la cuvette posée et l’abattant installé.
  • Prévoir l’accès de maintenance pour la plaque de commande et le mécanisme interne.
  • Anticiper l’habillage avec une plaque hydrofuge ou un coffrage bien pensé si la zone est humide.
  • Mesurer l’encombrement réel de la pièce, porte comprise, pour éviter qu’un lave-mains ou un meuble gêne l’usage.

Je conseille aussi de regarder la qualité acoustique de la cloison. Un bâti-support bien monté peut rester discret, mais un coffrage creux amplifie vite les bruits de remplissage et de chasse. C’est ce cadrage qui rend les étapes suivantes beaucoup plus fluides.

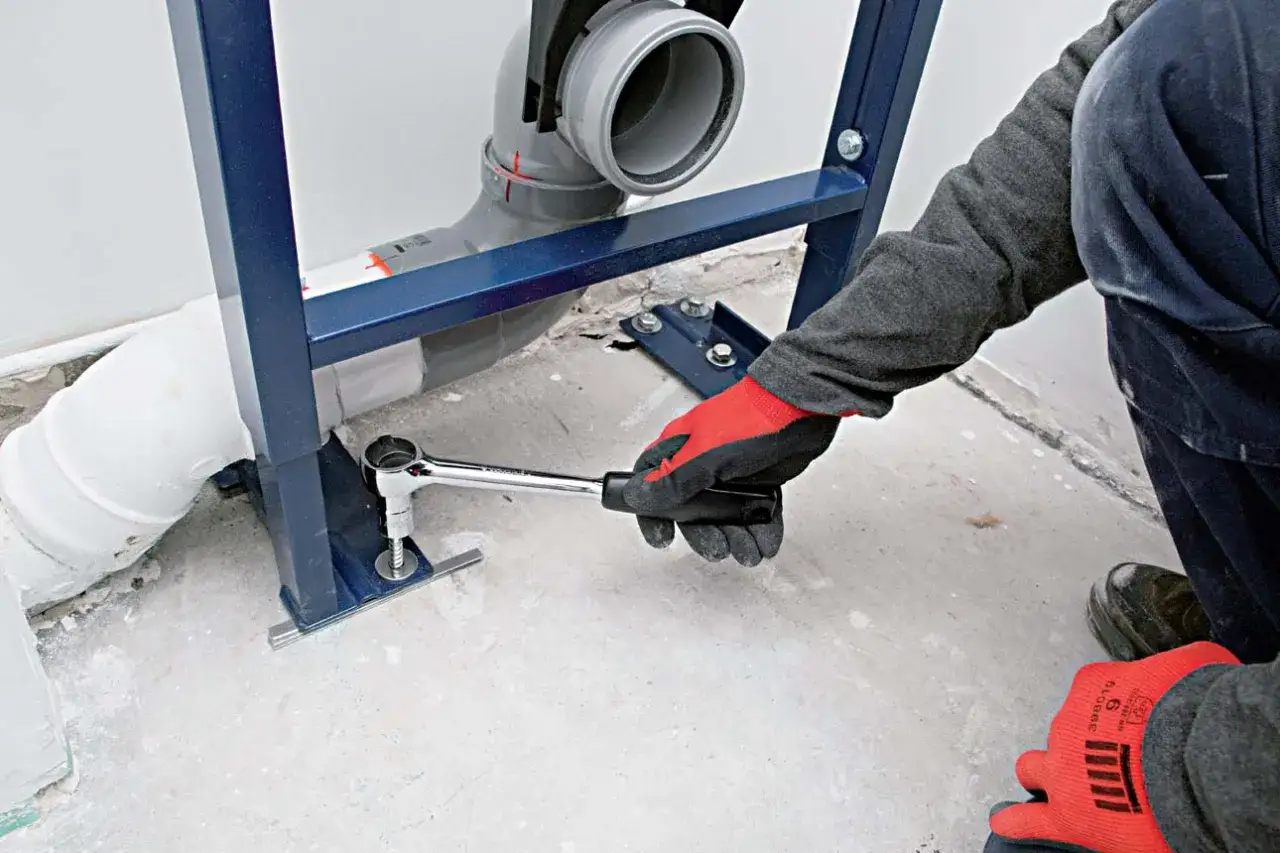

Main tenant utilise une clé pour fixer le bâti-support lors de l'installer wc suspendu.

Poser le WC suspendu pas à pas

Je procède toujours dans le même ordre: support, raccordements, test, fermeture, puis finition. C’est simple sur le papier, mais chaque phase mérite de ne pas être bâclée, surtout si la salle de bain est en rénovation et non en création complète.

  1. Positionner le bâti-support à l’endroit exact prévu par le tracé, puis contrôler le niveau vertical et horizontal avant toute fixation.
  2. Fixer la structure au sol et au mur selon le modèle choisi. Sur un autoportant, les appuis au sol font le gros du travail; sur un modèle mural, la qualité de l’ancrage devient décisive.
  3. Raccorder l’évacuation avec les bons diamètres et les pièces adaptées. Je vérifie toujours l’emboîtement et l’orientation du coude avant de serrer définitivement.
  4. Raccorder l’arrivée d’eau au réservoir, puis régler le mécanisme de chasse. Sur beaucoup de kits actuels, la double chasse 3/6 L reste le réglage le plus courant et le plus pratique au quotidien.
  5. Tester avant de fermer avec plusieurs chasses d’eau. Je cherche les suintements, les vibrations et le moindre défaut d’alignement à ce moment-là, pas après.
  6. Réaliser le coffrage en plaque adaptée à l’humidité, puis prévoir une ouverture d’accès si le système le demande. C’est une étape souvent sous-estimée, alors qu’elle conditionne la maintenance future.
  7. Poser la cuvette et la plaque de commande en respectant les joints fournis, le serrage recommandé et la hauteur finale voulue. C’est le moment où le projet devient visuellement propre.

Je laisse toujours une marge de contrôle avant de refermer complètement le parement. Si une fuite apparaît après habillage, la réparation prend trois fois plus de temps que le test initial. Cette logique paraît évidente, pourtant c’est exactement là que beaucoup de chantiers se compliquent. Même une pose propre peut dérailler si l’on néglige certains détails répétitifs.

Les erreurs que je vois le plus souvent sur chantier

Les problèmes reviennent presque toujours aux mêmes endroits. Ce ne sont pas des défauts spectaculaires, mais des petites négligences qui finissent par coûter cher, surtout dans une salle de bain où chaque reprise implique souvent du carrelage, de l’enduit et du temps de séchage.

  • Sous-estimer la résistance du support : un mur trop fragile ou une cloison mal adaptée crée des vibrations, voire des fissures.
  • Fermer le coffrage trop tôt : sans test complet, la moindre fuite reste invisible jusqu’au moment où elle abîme la finition.
  • Oublier l’accès technique : si la plaque ou la trappe ne permettent pas d’intervenir facilement, l’entretien devient pénible.
  • Régler la hauteur trop bas : quelques centimètres changent vraiment le confort d’usage, surtout pour une famille ou un usage quotidien intensif.
  • Négliger l’isolation acoustique : un habillage creux transforme un WC discret en source de bruit dans toute la pièce.
  • Choisir une cuvette sans penser à l’entretien : une forme mal adaptée ou un rebord intérieur difficile à nettoyer fait perdre l’intérêt pratique du suspendu.

Quand l’évacuation doit être déplacée, que le mur est incertain ou que le sol n’est pas assez sain pour reprendre les charges, je recommande franchement de faire intervenir un professionnel. Ce n’est pas une question de confort personnel, mais de fiabilité du support. Le sujet suivant est donc moins glamour, mais décisif: le budget et le temps réel à prévoir.

Budget, délai et niveau de difficulté réel

Sur ce type de rénovation, je préfère donner des ordres de grandeur honnêtes plutôt qu’un chiffre trop rassurant. Le coût dépend surtout du bâti choisi, du niveau de reprise de plomberie, du coffrage et du temps passé à remettre la pièce propre.

Poste Fourchette souvent constatée Ce que cela couvre
Pack WC suspendu 250 à 1 200 € Bâti-support, cuvette, plaque selon la gamme
Pose par un professionnel 400 à 900 € Main-d’œuvre, raccordements, ajustements de base
Coffrage et finitions 50 à 150 € Plaques, visserie, joints, petite finition peinture ou carrelage
Total pour un chantier simple 400 à 1 300 € Installation sans grosse reprise structurelle

Pour le délai, je compte souvent une journée pour une pose simple quand l’alimentation et l’évacuation sont déjà bien positionnées. Dès qu’il faut fabriquer un coffrage, refaire du carrelage ou reprendre la plomberie, le chantier glisse facilement sur deux à trois jours, parfois plus si les temps de séchage s’ajoutent. Une dernière couche de finition vaut souvent plus qu’un accessoire clinquant.

Les détails qui font la différence au quotidien

Quand je regarde un WC suspendu terminé, je ne juge pas seulement le rendu visuel. Je regarde surtout si la pièce sera facile à vivre dans six mois, parce que c’est là qu’on voit si le projet a été bien pensé.

  • Une cuvette sans bride simplifie vraiment le nettoyage, parce qu’il n’y a plus de recoin interne difficile à atteindre.
  • Un abattant à frein de chute évite les claquements et donne une impression plus soignée à l’usage.
  • Une plaque de commande simple reste souvent plus durable qu’un design trop sophistiqué, à condition de bien s’intégrer à la décoration.
  • La double chasse 3/6 L reste, à mon sens, le bon compromis entre confort et sobriété d’usage.
  • Une hauteur bien réglée change plus le confort qu’un changement de finition, surtout si plusieurs personnes utilisent les mêmes toilettes.
  • Un habillage net et accessible compte autant que la cuvette elle-même, car c’est lui qui protège le système et facilite la maintenance.

Si je devais résumer la logique d’un WC suspendu réussi, je dirais ceci: un support adapté, des mesures précises, un test complet avant fermeture et une finition pensée pour l’entretien. C’est exactement ce qui transforme une installation technique en vrai gain de confort, de propreté et d’esthétique dans la salle de bain.

Questions fréquentes

Sur un mur porteur sain, un bâti mural ou hybride mur et sol convient bien. Pour une cloison légère ou un mur douteux, il vaut mieux choisir un bâti autoportant, car les charges reposent d’abord au sol. En rénovation avec des réseaux à reprendre, une solution hybride avec réglages larges est plus tolérante.

Il faut viser environ 60 cm libres devant la cuvette, une hauteur d’assise finie autour de 40 à 45 cm, et environ 20 cm de chaque côté pour éviter l’effet “toilettes serrées”. L’article recommande aussi de prévoir 70 à 75 cm de profondeur totale avec le bâti, la cuvette et le coffrage.

Avant de refermer, il faut contrôler l’axe central, l’évacuation, la hauteur finale et l’accès de maintenance. L’article insiste aussi sur plusieurs tests de chasse d’eau pour repérer suintements, vibrations ou défauts d’alignement. Fermer trop tôt transforme la moindre fuite en reprise coûteuse.

Un pack WC suspendu se situe souvent entre 250 et 1 200 euros, la pose par un professionnel entre 400 et 900 euros, et le coffrage avec finitions entre 50 et 150 euros. Pour un chantier simple, le total tourne souvent autour de 400 à 1 300 euros. Comptez une journée si tout est déjà en place, ou deux à trois jours si la plomberie, le coffrage ou le carrelage doivent être repris.

Évaluer l'article

Note: 0.00 Nombre de votes: 0

Tags:

bâti-support cuvette coffrage étanchéité évacuation

Partager l'article

Gabriel Fontaine

Gabriel Fontaine

Je m'appelle Gabriel Fontaine et j'ai 13 ans d'expérience dans le domaine de la rénovation et de l'aménagement de salle de bain. Mon intérêt pour ce secteur a commencé dès mon plus jeune âge, lorsque j'ai aidé ma famille à rénover notre propre salle de bain. Depuis, j'ai été fasciné par la manière dont un espace peut être transformé pour allier fonctionnalité et esthétique. J'aime expliquer les différentes démarches à suivre pour optimiser un espace, tout en apportant des solutions pratiques aux problèmes courants que rencontrent les propriétaires. Dans mes écrits, je me concentre sur des sujets variés, allant des tendances actuelles en matière de design aux conseils pratiques pour choisir les bons matériaux. Je m'efforce de vérifier mes sources et de comparer les informations pour fournir des contenus utiles, précis et à jour. Mon objectif est de rendre la rénovation de salle de bain accessible à tous, en simplifiant les concepts complexes et en organisant les connaissances de manière claire.
